Lĩnh vực hiệu suất Tài chính (Finance) trong Quản lý Dự án theo PMBOK8

Tài chính là một trong những yếu tố quyết định khả năng thực thi và tạo ra giá trị của dự án. Quản lý tài chính không chỉ là kiểm soát chi phí hay bám sát ngân sách, mà còn là cách tối ưu nguồn vốn, dự báo hiệu suất và đưa ra quyết định phù hợp với mục tiêu của tổ chức.

Trong PMBOK® 8, Finance Performance Domain nhấn mạnh việc quản lý dòng tiền, chi phí và nguồn vốn nhằm tối đa hóa giá trị dự án. Bài viết dưới đây sẽ giúp bạn hiểu rõ các khái niệm, quy trình và yếu tố cần lưu ý trong lĩnh vực hiệu suất này.

Lĩnh vực hiệu suất Tài chính bao gồm các quy trình, phương pháp và công cụ liên quan đến việc tối ưu hóa, phân bổ và sử dụng dòng vốn đến từ nguồn lực nội bộ lẫn bên ngoài của tổ chức thực hiện. Hiệu suất tài chính không chỉ xoay quanh việc kiểm soát chi phí hay cấp vốn, mà trong nhiều trường hợp còn trực tiếp gắn liền với giá trị tổng thể dự kiến của dự án.

Các quy trình cốt lõi trong lĩnh vực này bao gồm lập kế hoạch, ước tính, lập ngân sách, thu xếp tài chính, tài trợ vốn, quản lý, đo lường và kiểm soát chi phí nhằm mục tiêu cao nhất là tối đa hóa giá trị mang lại cho tổ chức.

Việc nắm bắt thông tin minh bạch, chính xác và kịp thời về tiến độ cũng như hiệu suất thực thi sẽ giúp đội ngũ dự án chủ động học hỏi, rút kinh nghiệm, từ đó đưa ra các hành động điều chỉnh cần thiết nhằm triệt tiêu các sai lệch so với kế hoạch ban đầu - dù là sai lệch ở hiện tại hay các cảnh báo trong tương lai. Các chỉ số và thước đo tài chính được khai thác cho nhiều mục đích chiến lược, bao gồm:

  • Đánh giá hiệu suất so với kế hoạch cơ sở;
  • Theo dõi hiệu suất sử dụng tài nguyên, khối lượng công việc đã hoàn thành, ngân sách đã chi tiêu,...;
  • Thể hiện trách nhiệm giải trình;
  • Cung cấp thông tin cho các bên liên quan;
  • Dự báo các xu hướng trong tương lai, bao gồm các rủi ro vượt ngân sách, thiếu hụt nguồn lực, hoặc phát hiện các khoản tối ưu/tiết kiệm;
  • Đánh giá tỷ suất hoàn vốn (ROI), giá trị vòng đời (LTV) và các tác động;
  • Nâng cao năng lực quản trị rủi ro nhằm bảo vệ sức khỏe tài chính và đảm bảo sự thành công bền vững của dự án.

Giá trị thực sự của việc đo lường tài chính không nằm ở hành vi thu thập hay phân phối số liệu, mà nằm ở cách đội ngũ dự án sử dụng dữ liệu đó để ra quyết định sáng suốt, tạo thêm giá trị và thực hiện các hành động phù hợp kịp thời. Do đó, dù lĩnh vực này cung cấp nhiều chỉ số đo lường chuyên sâu, việc áp dụng chúng phải luôn được đan cài linh hoạt vào các hoạt động thực tế thuộc các lĩnh vực hiệu suất khác - chẳng hạn như các buổi thảo luận với bên liên quan, các quyết định điều phối công việc hay quá trình ứng phó rủi ro tại hiện trường.

1. Các khái niệm cốt lõi

Để thực hành hiệu quả Lĩnh vực hiệu suất Tài chính, PM cần nắm rõ các khái niệm cốt lõi dưới đây:

1.1 Định nghĩa giá trị

Giá trị của một dự án bao hàm cả yếu tố hữu hình lẫn vô hình. Giá trị hữu hình được đo lường bằng các chỉ số hiệu quả đầu tư nhằm đảm bảo sự đồng bộ với mục tiêu chiến lược của tổ chức. Các thước đo phổ biến như ROI - tỷ suất hoàn vốn, IRR - tỷ suất hoàn vốn nội bộ, thời gian thu hồi vốn, ROA - tỷ suất lợi nhuận trên tổng tài sản, ROACE - tỷ suất lợi nhuận trên vốn sử dụng bình quân. Giá trị vô hình được đo dựa trên sự hài lòng của khách hàng, năng lực đổi mới sáng tạo, nâng cao thương hiệu, sự tuân thủ pháp lý hoặc các tác động tích cực đến con người (xã hội) và hành tinh (môi trường). Nhiều dự án chấp nhận chi chi phí cao hơn dự kiến chỉ để đảm bảo bàn giao đúng "ngày ấn định", vì việc đưa sản phẩm ra thị trường sớm mới là giá trị cốt lõi. Ngoài ra, một số dự án bản thân nó không tự sinh lời mà đóng vai trò là một cấu phần thuộc Chương trình (Program) - nơi giá trị tổng thể chỉ được hiện thực hóa ở tương lai.

1.2 Tối đa hóa giá trị

Quản trị tài chính dự án không dừng lại ở việc "tiết kiệm chi phí" hay "siết chặt ngân sách". Bản chất của tối đa hóa giá trị là đảm bảo mỗi đồng vốn bỏ ra phải mang lại lợi ích cao nhất cho tổ chức thông qua việc bám sát chiến lược, theo dõi các chỉ số tài chính chuẩn xác (như ROI, IRR) và cân bằng với các giá trị phi tài chính.

1.3 Cấp vốn / Tài trợ vốn

PM cần hiểu rõ cơ chế và nguồn gốc của dòng tiền đổ vào dự án. Dòng vốn có thể huy động từ ngân sách nội bộ, hợp đồng ký kết với khách hàng, các khoản tài trợ, hoặc huy động vốn cộng đồng. PM thường được yêu cầu chủ trì hoặc phối hợp thúc đẩy các hoạt động cấp vốn này trước hoặc trong suốt vòng đời dự án.

1.4 Ràng buộc tài chính

Ngân sách là ràng buộc hàng đầu nhưng không phải duy nhất trong dự án. Dự án thường bị giới hạn bởi loại hình nguồn vốn và cơ chế phân bổ như:

  • CapEx (Chi phí đầu tư cơ bản): Khoản vốn dùng để mua sắm, xây dựng, nâng cấp hoặc bảo trì các tài sản cố định/vật lý (bất động sản, nhà máy, tòa nhà, hạ tầng công nghệ hoặc máy móc thiết bị).
  • OpEx (Chi phí vận hành): Khoản vốn dùng để chi trả cho các hoạt động duy trì kinh doanh hoặc vận hành hàng ngày (tiền lương, tiền thuê văn phòng, phí quản lý, quảng cáo, điện nước và chi phí tiện ích).
  • Cơ chế giải ngân theo chu kỳ:
    • Dự án truyền thống: Ngân sách thường phân bổ theo năm tài chính và bắt buộc phải tiêu hết trong năm, không được chuyển nhượng sang năm sau.
    • Dự án Agile: Ngân sách thường phân bổ và xét duyệt lại theo từng quý. Cơ chế này giúp điều chỉnh linh hoạt dòng vốn dựa trên giá trị thực tế đã bàn giao sau mỗi giai đoạn

1.5 Ngân sách dự án

Cấu trúc ngân sách phụ thuộc vào tài sản quy trình tổ chức (OPAs), chính sách, cơ chế quản trị, thực hành quản lý của tổ chức, tiêu chuẩn kế toán và quy định pháp lý ngành. Thông thường, ngân sách dự án ban đầu được cấu trúc theo 2 kịch bản chính (xem Hình 2-25):

  • Kịch bản A (Dự phòng ngầm định): Ngân sách bao gồm chi phí ước tính của các gói công việc đã phê duyệt + dự phòng rủi ro + dự phòng quản lý được gom chung thành một khối.
  • Kịch bản B (Dự phòng minh bạch/riêng biệt): Ngân sách chỉ bao gồm chi phí ước tính của công việc đã phê duyệt; trong khi khoản dự phòng rủi ro và dự phòng quản lý được bóc tách và quản lý thành các dòng tiền độc lập.

Tuy nhiên, các biến thể vẫn có thể tồn tại dựa trên sự ưu tiên của tổ chức hoặc các ảnh hưởng từ bên ngoài.

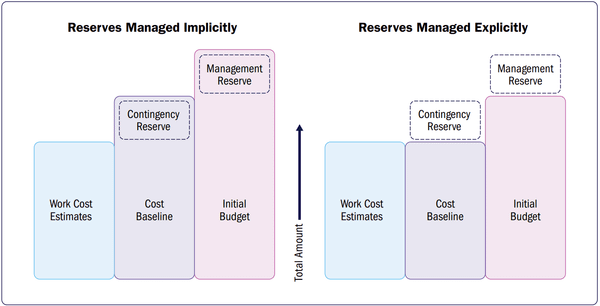

Hình 2-25. Hai kịch bản xây dựng ngân sách

1.6 Đường chi phí cơ sở

Đường chi phí cơ sở là phiên bản được phê duyệt của ngân sách dự án được phân bổ theo thời gian. Đây là "thước đo chuẩn" chỉ có thể thay đổi thông qua các thủ tục kiểm soát thay đổi chính thức và được sử dụng để so sánh, đánh giá hiệu suất chi phí thực tế. Tương tự như ngân sách dự án, đường cơ sở chi phí có thể thay đổi tùy thuộc vào sự ưu tiên của tổ chức hoặc các yếu tố bên ngoài, theo 2 kịch bản.

  • Kịch bản phổ biến: Bao gồm chi phí ước tính của các công việc + dự phòng rủi ro. Không bao gồm dự phòng quản lý.
  • Kịch bản nghiêm ngặt: Chỉ bao gồm chi phí ước tính thuần của công việc, bóc tách hoàn toàn cả dự phòng rủi ro lẫn dự phòng quản lý ra khỏi đường cơ sở.

1.7 Các khoản dự phòng

Dự phòng là khoản thời gian hoặc tiền bạc được đưa vào kế hoạch quản lý dự án nhằm giảm thiểu các tác động tiêu cực từ rủi ro. Quản trị dự án phân biệt rõ hai loại dự phòng: dự phòng rủi ro và dự phòng quản lý.

Tiêu chíDự phòng rủi ro (Contingency Reserve)Dự phòng quản lý (Management Reserve)
Loại rủi ro ứng phóRủi ro đã biết (Known-Unknowns): Các rủi ro đã được nhận diện, phân tích và có kịch bản ứng phó chủ động.Rủi ro chưa biết (Unknown-Unknowns): Các sự cố bất ngờ, không lường trước được phát sinh trong phạm vi dự án.
Vị trí trong cấu trúcThường nằm trong đường chi phí cơ sở và thuộc ngân sách ban đầu của dự án.Nằm ngoài đường chi phí cơ sở, nhưng thuộc tổng ngân sách dự án.
Thẩm quyền giải ngânGiám đốc Dự án (PM) toàn quyền quyết định sử dụng khi rủi ro tương ứng xảy ra.Thuộc thẩm quyền phê duyệt của Ban lãnh đạo cấp cao/Sponsor (trừ khi có ủy quyền đặc biệt).

1.8 Quản lý chi phí

Nguồn chi phí dự án phần lớn phát sinh từ việc tiêu hao các nguồn lực (nhân sự, máy móc, nguyên vật liệu) để thực hiện hoạt động của dự án. Tư duy quản lý chi phí hiện đại đòi hỏi PM không chỉ nhìn vào "ngân sách triển khai" mà phải tính đến chi phí vòng đời và chi phí bảo trì sau bàn giao. Mỗi quyết định cắt giảm chi phí ở hiện tại đều có thể trả giá bằng chi phí vận hành rất lớn trong tương lai. Ví dụ thực tế, cắt giảm số lần rà soát thiết kế để tiết kiệm ngân sách dự án có thể dẫn đến sản phẩm bị lỗi ẩn, làm tăng vọt chi phí bảo trì và vận hành của doanh nghiệp sau này.

1.9 Đo lường chi phí

Chi phí dự án được các bên liên quan đo lường theo những góc nhìn và thời điểm khác nhau. Một hạng mục mua sắm có thể được ghi nhận chi phí tại các mốc như khi ra quyết định mua, khi ký hợp đồng cam kết, khi nhận hàng, khi phát sinh hóa đơn tài chính. Tại nhiều doanh nghiệp, việc phân tích và dự báo hiệu suất tài chính tương lai của sản phẩm sẽ được thực hiện bên ngoài phạm vi dự án và do phòng tài chính/vận hành đảm nhận. Đối với các dự án cơ sở hạ tầng hoặc đầu tư vốn lớn, công tác quản lý chi phí dự án bắt buộc phải bao quát cả phần dự báo hiệu suất tài chính vòng đời sản phẩm.

2. Các quy trình chính yếu

Lĩnh vực hiệu suất Tài chính bao gồm 4 quy trình cốt lõi để xác định, quản lý và kiểm soát toàn bộ dòng tiền của dự án từ lúc khởi động đến khi đóng dự án. Các quy trình cốt lõi cấu thành nên lĩnh vực này bao gồm (xem Hình 2-26):

Lập kế hoạch Quản lý Tài chính

Đây là quy trình thiết lập phương pháp ước tính, cơ chế lập ngân sách, cách thức quản lý, giám sát và kiểm soát cả dòng tiền vào (doanh thu) lẫn dòng tiền ra (chi phí), nhằm đảm bảo sự đồng bộ với các mục tiêu dự án và chiến lược tổ chức.

Ước tính Chi phí

Quy trình định lượng các con số tài chính dự kiến. PM sẽ phát triển một giá trị ước tính gần đúng về mặt chi phí cho toàn bộ các nguồn lực (nhân sự, thiết bị, nguyên vật liệu, dịch vụ thuê ngoài) cần thiết để hoàn thành các công việc của dự án.

Phát triển Ngân sách

Quy trình tổng hợp và cộng dồn toàn bộ chi phí ước tính từ các hoạt động riêng lẻ hoặc từng gói công việc, sau đó cộng thêm các khoản dự phòng rủi ro để thiết lập nên một đường chi phí cơ sở và chính thức được phê duyệt.

Giám sát và Kiểm soát Tài chính

Quy trình này vận hành liên tục xuyên suốt vòng đời dự án nhằm theo dõi sát sao trạng thái tài chính thực tế của dự án, cập nhật tình hình giải ngân và điều chỉnh dự báo doanh thu/chi phí trong tương lai, quản lý nghiêm ngặt các đề xuất thay đổi tác động đến đường chi phí cơ sở, đảm bảo các sản phẩm bàn giao của dự án luôn duy trì được tính khả thi về mặt tài chính và tối ưu hóa hiệu quả đầu tư.

Hình 2-26. Tổng quan về các quy trình trong Lĩnh vực Tài chính

2.1 Lập kế hoạch Quản lý Tài chính

Đây là quy trình định hình toàn bộ "khung quản trị dòng tiền" cho dự án - xác định rõ phương pháp ước tính, lập ngân sách, quản lý, giám sát và kiểm soát cả dòng tiền vào lẫn dòng tiền ra. Giá trị cốt lõi của quy trình này là đưa ra bộ nguyên tắc hướng dẫn và định hướng xuyên suốt cho việc quản lý tài chính dự án. Quy trình này được thực hiện một lần duy nhất ở giai đoạn khởi đầu, hoặc điều chỉnh tại các thời điểm đã được xác định trước trong dự án (xem Hình 2-27).

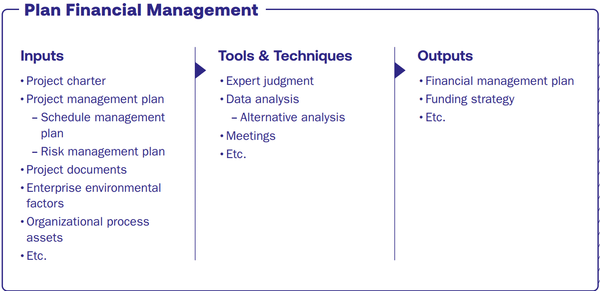

Hình 2-27. ITTO của Quy trình Lập kế hoạch Quản lý Tài chính

2.2 Ước tính Chi phí

Đây là quy trình định lượng giá trị tài chính dự kiến cho toàn bộ các nguồn lực (nhân sự, thiết bị, nguyên vật liệu, dịch vụ) cần thiết để hoàn thành công việc dự án. Giá trị cốt lõi của quy trình này là xác định tổng lượng vốn tối thiểu bắt buộc phải huy động để thực thi dự án. Quy trình này được thực hiện định kỳ/cuốn chiếu xuyên suốt dự án khi thông tin chi tiết dần lộ diện (xem Hình 2-28).

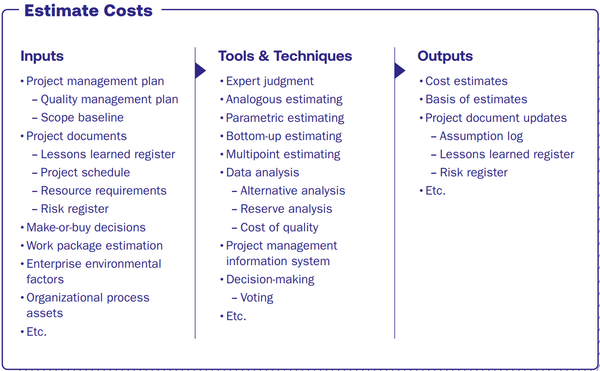

Hình 2-28. ITTO của Quy trình Ước tính Chi phí

2.3 Phát triển Ngân sách

Đây là quy trình tổng hợp và cộng dồn chi phí ước tính từ các đầu việc riêng lẻ hoặc từng gói công việc, kết hợp với các khoản dự phòng rủi ro để thiết lập nên một đường chi phí cơ sở và chính thức được phê duyệt. Giá trị cốt lõi của quy trình này là xác định đường chi phí cơ sở - dùng để đo lường, giám sát và kiểm soát hiệu suất tài chính thực tế. Quy trình này được thực hiện một lần duy nhất ở giai đoạn lập kế hoạch, hoặc tại các thời điểm đã được xác định trước trong dự án như nghiệm thu/chuyển giao giai đoạn (xem Hình 2-29).

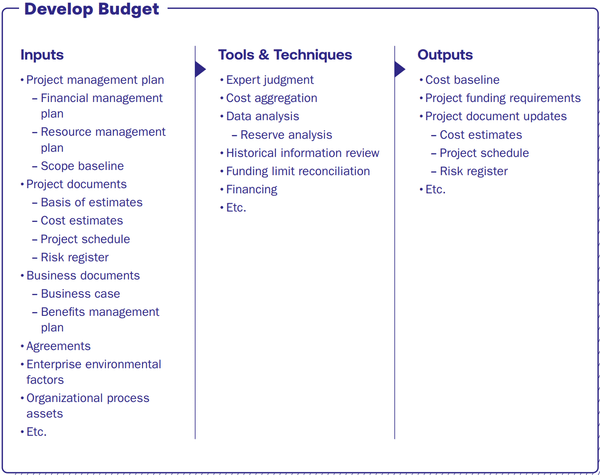

Hình 2-29. ITTO của Quy trình Phát triển Ngân sách

2.4 Giám sát và Kiểm soát Tài chính

Đây là quy trình nhằm kiểm soát sức khỏe tài chính dự án bằng cách liên tục đo lường chi tiêu thực tế, cập nhật hồ sơ kế toán, điều chỉnh đường chi phí cơ sở và dự báo doanh thu/chi phí tương lai, từ đó kích hoạt các hành động khắc phục kịp thời. Quy trình này áp dụng công cụ cốt lõi là phân tích độ lệch - so sánh chi phí thực tế phát sinh (AC) với ngân sách kế hoạch (PV/EV) nhằm phát hiện sớm các nguy cơ lãng phí hay vượt ngân sách. Giá trị cốt lõi của quy trình này là giữ cho đường chi phí cơ sở luôn phản ánh đúng thực tế, đồng thời làm rõ các dự báo về doanh thu hoặc khoản tiền tối ưu được. Điều này cho phép PM chủ động đưa ra quyết định điều chỉnh dòng tiền, phân bổ nhân sự hợp lý và giữ cho dự án luôn đi đúng định hướng tài chính ban đầu. Quy trình này được thực hiện xuyên suốt toàn bộ vòng đời dự án để đảm bảo chi phí luôn nằm trong tầm kiểm soát (xem Hình 2-30).

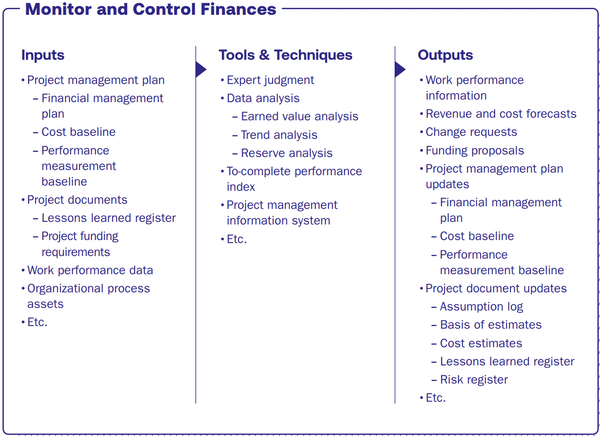

Hình 2-30. ITTO của Quy trình Giám sát và Kiểm soát Tài chính

3. Các yếu tố cần xem xét khi điều chỉnh

Mỗi dự án đều mang tính duy nhất, do đó các quy trình và hoạt động quản trị dòng tiền không nên được áp dụng máy móc mà phải được tuỳ chỉnh linh hoạt. Các yếu tố cần xem xét để điều chỉnh bao gồm nhưng không giới hạn như:

3.1 Sản phẩm

Các ngành chịu sự quản lý khắt khe của pháp luật (như Tài chính - Ngân hàng, Dược phẩm) có thể yêu cầu một hệ thống kiểm soát tài chính chính thức và nghiêm ngặt như phải tích hợp các cơ chế kiểm soát bảo vệ dữ liệu và minh bạch tài chính (như Đạo luật Sarbanes-Oxley - SOX hay quy định chung về bảo vệ dữ liệu - GDPR). Các dự án này thường chia thành nhiều giai đoạn thẩm định kỹ lưỡng, trực tiếp chi phối cách thức lập ngân sách, giải ngân và theo dõi tài chính xuyên suốt vòng đời dự án.

3.2 Phương pháp phát triển

Mô hình phát triển sản phẩm quyết định hình dáng của "đường cong chi tiêu" (Spending Curve).

  • Mô hình linh hoạt (Iterative/Agile): Chi tiêu có xu hướng dàn phẳng và đều đặn qua từng chu kỳ thay vì dồn cục. Quản trị tài chính lúc này cần linh hoạt chuyển sang cơ chế lập ngân sách phân bổ theo thời gian và xét duyệt cấp vốn liên tục để kịp thời thích ứng với các yêu cầu mới.
  • Mô hình truyền thống (Predictive): Chi tiêu thường tập trung bùng nổ ở giai đoạn thực thi, đòi hỏi kiểm soát chặt chẽ theo đường chi phí cơ sở cố định

3.3 Chiến lược mua sắm

Các quyết định tự làm hay mua ngoài (Make-or-Buy) gắn liền với mô hình phân bổ rủi ro tài chính. Đối với các quyết định mua ngoài, chiến lược mua sắm bao gồm việc lựa chọn loại hợp đồng phù hợp, chẳng hạn như hợp đồng trọn gói - chuyển giao phần lớn rủi ro vượt chi phí sang nhà thầu, giúp chủ đầu tư chốt cứng ngân sách, hoặc hợp đồng theo thời gian và vật tư (T&M) - dễ biến động về giá, đòi hỏi cơ chế giám sát chi tiêu tại hiện trường cực kỳ sát sao để tránh bẫy rủi ro lãng phí/vượt ngân sách. Quyết định thuê ngoài thường xuất phát từ việc doanh nghiệp thiếu hụt hạ tầng, công nghệ hoặc năng lực chuyên môn nội bộ để tự triển khai.

3.4 Định nghĩa giá trị

Mỗi tổ chức thực hiện lại có thước đo giá trị khác nhau. Dự án cần tùy chỉnh báo cáo tài chính để làm nổi bật mục tiêu trọng tâm là tối ưu lợi nhuận thuần (ROI/IRR), mở rộng thị phần, nâng cao trải nghiệm khách hàng, hay đáp ứng các tiêu chí phát triển bền vững (ESG).

3.5 Mức độ khả dụng của nguồn lực

Sự thiếu hụt hoặc giới hạn về nguồn lực (nhân sự chuyên gia, thiết bị đặc chủng, hạ tầng kỹ thuật) sẽ trực tiếp làm tăng chi phí thực tế và chi phí dự báo do phải gánh thêm các phụ phí như mức lương/thù lao cao hơn cho chuyên gia hiếm, chi phí đào tạo cấp tốc hoặc phí vận chuyển hỏa tốc thiết bị, chi phí phụ trội khi thuê đơn vị ngoài, chi phí quản lý chung, hoặc tiền phạt hợp đồng do bàn giao chậm trễ.

3.6 Các ví dụ

Dưới đây là 3 ví dụ điển hình minh họa cho cách người quản lý dự án linh hoạt điều chỉnh quy trình quản lý tài chính dựa trên các bối cảnh thực tế khác nhau:

  • Ví dụ 1: Dự án triển khai theo mô hình linh hoạt (Agile) với yêu cầu sản phẩm liên tục thay đổi theo từng chu kỳ ngắn, đòi hỏi việc điều chỉnh ngân sách và hợp đồng phải diễn ra thường xuyên. Do đó, Hợp đồng thương mại và cơ chế giải ngân bắt buộc phải được cấu trúc lại sao cho đồng bộ hoàn toàn với nhịp độ bàn giao của từng Sprint/Iteration (ví dụ: nghiệm thu và quyết toán theo từng giai đoạn ngắn thay vì chốt cố định tổng giá trị từ đầu).
  • Ví dụ 2: Dự án quy mô nhỏ với ngân sách hạn hẹp có dòng tiền hạn chế, tính linh hoạt về tài chính cực kỳ thấp - một biến động chi phí nhỏ cũng có thể làm "vỡ trận". Do đó, PM cần áp dụng phương pháp lập ngân sách thận trọng, tính toán sát sao từng định mức và bắt buộc phải tính đủ dự phòng rủi ro và dự phòng quản lý ngay từ đầu để bảo vệ sự ổn định cho dự án.
  • Ví dụ 3: Dự án thuộc khu vực công / chính phủ phải chịu sự giám sát nghiêm ngặt của pháp luật, yêu cầu rất cao về tính minh bạch, trách nhiệm giải trình công khai và có mức độ né tránh rủi ro cao từ nhà tài trợ cũng như các bên liên quan. Do đó, PM nên nâng mức dự trữ tài chính lên tối đa. Các khoản dự phòng ngân sách phải được thiết lập với vùng đệm an toàn lớn hơn bình thường để sẵn sàng ứng phó với mọi rủi ro tài chính phát sinh ngoài dự kiến, đảm bảo tuyệt đối không vỡ ngân sách hay làm gián đoạn mục tiêu chính trị - xã hội của dự án.

4. Tương tác với các lĩnh vực khác

Tài chính là một trong những trụ cột chính của mọi dự án, bởi nó giữ vai trò "mạch máu" cung cấp khả năng tiếp cận các nguồn lực cần thiết để thực thi công việc. Do đó, các nguồn lực và ràng buộc tài chính có tác động trực tiếp và song phương tới toàn bộ hệ sinh thái quản trị dự án:

  • Bộ ba tác động trực tiếp (Quản trị - Phạm vi - Tiến độ):
    • Chiều đi: Nguồn vốn được cấp duyệt sẽ đặt ra hạn mức tối đa cho Phạm vi và quyết định quy mô nguồn lực để chạy Tiến độ.
    • Chiều về: Mọi quyết định mở rộng phạm vi, kéo giãn tiến độ hay thay đổi cơ chế kiểm soát thuộc lĩnh vực Quản trị đều ngay lập tức gây áp lực làm biến động Lĩnh vực Tài chính.
  • Mạng lưới tác động bổ trợ (Rủi ro & Các bên liên quan):
    • Mức độ hài lòng hay đòi hỏi khắt khe từ các bên liên quan chi phối trực tiếp đến tần suất giải ngân tài chính.
    • Các biến động từ rủi ro sẽ trực tiếp bào mòn hoặc đòi hỏi kích hoạt các quỹ dự phòng tài chính.

Ở quy mô chiến lược, mục tiêu cao nhất của Lĩnh vực Tài chính là tối đa hóa giá trị, biến các khoản đầu tư tài chính đầu vào thành các kết quả đầu ra hoàn hảo, kết nối trực tiếp dự án với tầm nhìn và chiến lược dài hạn của doanh nghiệp

5. Kiểm tra kết quả

Các hoạt động thuộc Lĩnh vực Tài chính chỉ được công nhận là thành công khi đóng góp trực tiếp và chuyển hóa thành các kết quả tài chính cụ thể. Bảng 2-8 dưới đây thiết lập hệ thống các kết quả mục tiêu mẫu, đi kèm phương pháp kiểm tra cụ thể để xác nhận các mục tiêu đó đã được đáp ứng trên thực tế hay chưa.

Bảng 2.8. Kiểm tra kết quả đầu ra - Lĩnh vực hiệu suất Tài chính

Kết quả đầu raPhương pháp kiểm tra
Dự án đóng góp vào các mục tiêu kinh doanh và thúc đẩy thực thi chiến lược (Tối đa hóa giá trị)Kiểm tra và đo lường các chỉ số tài chính như tỷ suất hoàn vốn (ROI), giá trị hiện tại ròng (NPV), tỷ suất hoàn vốn nội bộ (IRR), phân tích chi phí - lợi ích (CBA), các chỉ số hiệu suất cốt lõi (KPIs), Mục tiêu và Kết quả chính (OKRs), Chi phí đầu tư (CapEx) và Chi phí vận hành (OpEx).
Dự án hoàn thành đúng hoặc thấp hơn ngân sách cho phép.Kiểm tra phân tích độ lệch thông qua các chỉ số như sai lệch chi phí (CV) và chỉ số hiệu suất chi phí (CPI); đồng thời đánh giá việc hoàn thành các mục tiêu tài chính với nhà thầu dựa trên hợp đồng đã ký kết.
Các sản phẩm bàn giao của dự án được nghiệm thu/xác thực theo đúng kế hoạch.Áp dụng phương pháp quản lý giá trị thu được (EVM) và kiểm tra các thước đo khác do tổ chức quy định.
Giá trị được tạo ra dưới góc độ đầu tư hoặc các hình thức giá trị khác - dựa trên quan điểm tài chính.Sử dụng các chỉ số khác nhau để đo lường sự thành công của dự án dựa trên Tiêu chí thành công của dự án; ví dụ như khoản lợi nhuận đầu tư hoặc giá trị tiềm năng trong tương lai.
Đảm bảo tính minh bạch trong quản lý tài chính.Sử dụng các công cụ như phân tích xu hướng hoặc biểu đồ trực quan và thực hiện công tác dự báo.

← Cũ hơn Mới hơn →

Thông tin liên hệ

Thông tin chuyển khoản
Công ty Cổ phần ATOHA. Ngân hàng Á Châu (ACB). Số tài khoản: 6868 2468, PGD Tân Sơn Nhì, TPHCM.
Đăng ký khóa học
Chọn khóa học phù hợp bằng cách điền thông tin như link bên dưới. Tư vấn viên Atoha sẽ liên hệ anh/chị ngay.
Câu hỏi thường gặp

Có. Atoha sẽ có chứng nhận hoàn thành chương trình đào tạo dành riêng cho học viên từ PMI ATP Premier.

“Cả 2. Tài liệu có thể là tiếng Anh hoặc tiếng Việt tùy vào lớp. Atoha có thể đào tạo bằng cả tiếng Anh hoặc tiếng Việt."

“Chưa bao gồm. Học viên sẽ cần đóng phí thi trực tiếp cho viện PMI nếu muốn đăng ký thi, phí thi tham khảo như sau: 575 USD/non-member và 393 USD/member (trong đó phí thành viên PMI là 99 USD, phí admin là 10 USD, phí thi PMP là 284 USD). Chi phí này dành cho một số khu vực, trong đó có Việt Nam. Tham khảo thêm tại: www.pmi.org"

Liên hệ ngay với Atoha để được tư vấn về chương trình phù hợp
