Lĩnh vực hiệu suất Tiến độ (Schedule) trong Quản lý Dự án theo PMBOK8
Một dự án hoàn thành đúng phạm vi nhưng chậm tiến độ vẫn có thể bị xem là chưa thành công. Vì vậy, quản lý tiến độ không chỉ là theo dõi thời gian mà còn là cách đảm bảo dự án luôn duy trì nhịp độ thực hiện phù hợp để tạo ra giá trị đúng thời điểm.
Trong PMBOK® 8, Schedule Performance Domain mang đến cách tiếp cận hiện đại hơn trong quản lý tiến độ, nhấn mạnh tính linh hoạt, khả năng thích ứng và cải thiện liên tục thay vì chỉ bám sát một kế hoạch cố định. Bài viết dưới đây sẽ giúp bạn hiểu rõ lĩnh vực hiệu suất này.
Tiến độ dự án chính là bản lộ trình chi tiết làm rõ cách thức và thời điểm đội ngũ sẽ bàn giao các sản phẩm, dịch vụ hoặc kết quả đã xác định trong phạm vi dự án. Bản tiến độ này đóng vai trò như một công cụ truyền thông trực quan để quản lý kỳ vọng của các bên liên quan, đồng thời là thước đo để báo cáo hiệu suất làm việc thực tế.
Bên cạnh đó, việc quản lý tiến độ bài bản còn giúp người quản lý chủ động nhận diện sớm các nguy cơ chậm trễ cùng các rủi ro tiềm ẩn, từ đó kịp thời đưa ra các phương án xử lý nhanh nhằm đảm bảo dự án luôn đi đúng hướng theo kế hoạch ban đầu.
1. Các khái niệm cốt lõi
Quản lý tiến độ bao gồm các quy trình cần thiết nhằm đảm bảo dự án được hoàn thành đúng thời hạn. Bản tiến độ chi tiết không phải là thứ bất di bất dịch, mà cần phải giữ được sự linh hoạt để sẵn sàng điều chỉnh theo những bài học mới đúc kết, sự hiểu biết ngày càng sâu sắc hơn về các rủi ro, các yếu tố tác động từ bên ngoài và các hoạt động giúp gia tăng giá trị cho dự án. Việc rà soát và cập nhật để giữ cho tiến độ luôn phản ánh thực tế là một công việc phải làm liên tục trong suốt vòng đời dự án.
Tiến độ dự án có thể được chia thành nhiều cấp độ từ tổng quan đến chi tiết. Nhóm dự án sẽ quyết định mức độ chi tiết của các đầu việc ở từng cấp trong mô hình tiến độ tổng thể. Cần lưu ý rằng các cấp độ tiến độ này sẽ thay đổi tùy thuộc vào mô hình triển khai (như predictive - truyền thống hay adaptive - linh hoạt), người trực tiếp thực hiện, cũng như quy định riêng của từng tổ chức.
Trong bối cảnh thời gian thực hiện dự án ngày càng bị rút ngắn, chúng ta thường không có đủ thời gian để phân tích các chi tiết ngay từ đầu (chưa kể các chi tiết này còn liên tục thay đổi). Việc cố gắng để lập một bản tiến độ chi tiết ngay từ những ngày đầu tiên là điều bất khả thi, kể cả đối với các dự án làm theo mô hình truyền thống - predictive.
Chính vì vậy, các chuyên gia quản lý dự án hiện đại ngày càng chuộng xu hướng xây dựng tiến độ chi tiết theo kiểu lũy tiến trong quá trình làm dự án. Cách làm này bắt đầu bằng việc vạch ra các cột mốc quan trọng và các hoạt động chính, sau đó mới chia nhỏ và bổ sung chi tiết khi đã có thêm thông tin hoặc khi dự án phát triển dần. Phương pháp này mang lại độ linh hoạt cao, giúp tiến độ luôn bám sát thực tế khi các chi tiết dần lộ diện. Một kỹ thuật kinh điển hỗ trợ đắc lực cho tư duy này chính là Lập kế hoạch cuốn chiếu (Rolling Wave Planning).
Những khái niệm cốt lõi sau đây giúp thực hành hiệu quả Lĩnh vực hiệu suất Tiến độ:
1.1 Tiến độ dự án
Tiến độ dự án là sản phẩm đầu ra của mô hình tiến độ, thể hiện rõ các hoạt động được liên kết chặt chẽ với nhau theo trình tự logic, đi kèm với ngày thực hiện dự kiến, thời lượng, các mốc thời gian và phương án phân bổ nguồn lực. Cụ thể, một bản tiến độ tiêu chuẩn sẽ bao gồm ngày bắt đầu và ngày kết thúc của từng đầu việc; thời lượng - tổng số kỳ làm việc (tính theo giờ, ngày hoặc tuần) cần thiết để hoàn thành một hoạt động hoặc một gói công việc trong sơ đồ WBS; các cột mốc hoặc sự kiện đặc biệt quan trọng xuyên suốt danh mục đầu tư, chương trình hoặc dự án; và các nguồn lực bao gồm nhân sự, thiết bị hoặc vật tư được gán cho từng đầu việc.
1.2 Ước tính
Ước tính là việc đưa ra một đánh giá định lượng về giá trị hoặc kết quả có thể xảy ra của một biến số trong dự án (ví dụ như ước tính khối lượng công việc hoặc ước tính thời gian hoàn thành). Công sức/Nỗ lực là tổng số đơn vị lao động cần thiết để hoàn thành một đầu việc hoặc một gói công việc trong sơ đồ WBS - đơn vị này thường được tính bằng giờ-công, ngày-công hoặc tuần-công (ví dụ như cần 40 giờ-công để hoàn tất công việc X này). Thời lượng là tổng số kỳ làm việc thực tế (theo lịch làm việc) cần thiết để hoàn thành công việc với nguồn lực đã được ước tính (ví dụ như công việc X cần 40 giờ-công, nếu có 2 người cùng làm toàn thời gian thì thời lượng thực tế để xong việc là 2,5 ngày).
1.3 Đường cơ sở tiến độ
Đường cơ sở tiến độ là phiên bản đã được phê duyệt của mô hình tiến độ. Đường cơ sở này có thể được thay đổi thông qua các thủ tục kiểm soát thay đổi chính thức, và được sử dụng làm cơ sở để so sánh với các kết quả thực tế. Mức độ nghiêm ngặt của quy trình kiểm soát thay đổi sẽ khác nhau tùy thuộc vào mô hình triển khai - quy trình này sẽ cực kỳ chặt chẽ trong các dự án truyền thống, nhưng sẽ linh hoạt hơn rất nhiều - thậm chí là không cần đến - trong các dự án chạy theo mô hình thích ứng hoặc Agile.
1.4 Tính linh hoạt của tiến độ
Tính linh hoạt là yếu tố bắt buộc để nhóm dự án chủ động thích ứng với các thay đổi, quản lý tốt rủi ro và tối ưu hóa việc phân bổ nguồn lực thực tế. Việc duy trì một lộ trình linh hoạt không chỉ nâng cao tinh thần làm việc của các thành viên, hỗ trợ chiến lược bàn giao cuốn chiếu (từng phần), mà còn đảm bảo sản phẩm cuối cùng đạt được chất lượng cao hơn.
1.5 Dự báo tiến độ
Dự báo tiến độ là việc đưa ra các ước tính hoặc dự đoán về các điều kiện và sự kiện trong tương lai của dự án, dựa trên những thông tin và tri thức sẵn có tại thời điểm tính toán tiến độ. Hoạt động này giúp phác thảo trước một dòng thời gian khả thi dựa trên tiến độ hiện tại, các xu hướng hiệu suất và các dữ liệu liên quan khác. Các bản dự báo này không bất di bất dịch mà sẽ liên tục được cập nhật và điều chỉnh dựa trên kết quả công việc thực tế thu được trong suốt quá trình triển khai dự án.
1.6 Thời lượng thực tế
Thời lượng thực tế là khoảng thời gian (tính theo đơn vị lịch, chẳng hạn như số ngày) mà công việc đó đã thực sự tiêu tốn tính đến thời điểm bạn đứng lại nhìn nhận nó (nếu đã xong thì tính đến ngày xong, nếu chưa xong thì tính đến ngày thực hiện báo cáo)
1.7 Sơ đồ mạng tiến độ dự án
Sơ đồ mạng tiến độ dự án là hình ảnh trực quan hóa các mối quan hệ logic (hay còn gọi là mối quan hệ phụ thuộc) giữa các hoạt động trong dự án. Việc sắp xếp, kết nối các hoạt động theo trình tự trước sau này thường được thực hiện tự động và chuẩn xác thông qua các phần mềm quản lý dự án.
2. Các quy trình chính yếu
Lĩnh vực hiệu suất Tiến độ bao gồm các quy trình bắt buộc để đảm bảo dự án về đích đúng hạn. Các quy trình cốt lõi cấu thành nên lĩnh vực này bao gồm (xem Hình 2-20):
Lập kế hoạch Quản lý Tiến độ
Quy trình đặt nền móng bằng việc thiết lập các chính sách, thủ tục và tài liệu hướng dẫn cách thiết kế, xây dựng, thực hiện, giám sát và cập nhật tiến độ xuyên suốt dự án.
Xây dựng Tiến độ
Quy trình mổ xẻ, phân tích trình tự thực hiện các hoạt động, thời lượng, nhu cầu nguồn lực và các ràng buộc thời gian. Mục tiêu là đúc kết ra một mô hình tiến độ chuẩn chỉnh làm căn cứ triển khai, theo dõi và kiểm soát dự án
Giám sát và Kiểm soát Tiến độ
Quy trình bám sát trạng thái thực tế của dự án để kịp thời cập nhật tiến độ công việc, đồng thời kiểm soát chặt chẽ mọi thay đổi so với đường cơ sở tiến độ hoặc kế hoạch đã thống nhất trước đó.
Hình 2-20. Tổng quan về các quy trình trong Lĩnh vực Tiến độ

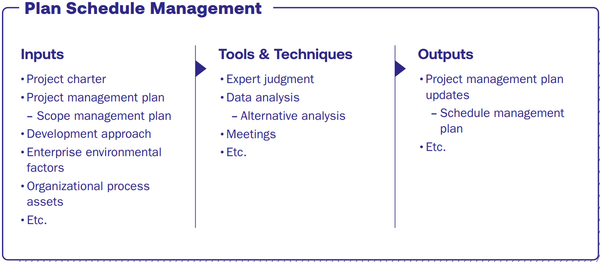

2.1 Lập kế hoạch quản lý tiến độ
Quy trình này đặt nền móng bằng việc thiết lập các chính sách, thủ tục và tài liệu hướng dẫn cách thiết kế, xây dựng, vận hành, thực hiện và cập nhật tiến độ xuyên suốt dự án. Lợi ích cốt lõi của quy trình là cung cấp kim chỉ nam rõ ràng, định hình toàn bộ cách thức quản lý thời gian trong suốt vòng đời dự án (xem Hình 2-21)
Sản phẩm đầu ra cốt lõi của quy trình này là Kế hoạch quản lý tiến độ. Tài liệu này sẽ quy định cụ thể các nội dung sau:
- Phương pháp xây dựng: Cách thức thiết lập và định hình mô hình tiến độ dự án.
- Chu kỳ triển khai: Độ dài của các đợt phát hành sản phẩm (releases) và các giai đoạn ngắn (iterations/sprints) đối với mô hình linh hoạt.
- Độ chính xác và Đơn vị đo lường: Mức độ sai số cho phép khi ước tính thời gian và đơn vị sử dụng (giờ, ngày, tuần).
- Sự đồng bộ hệ thống: Cách thức liên kết tiến độ dự án với các quy trình, thủ tục sẵn có của tổ chức.
- Bảo trì tiến độ: Phương án cập nhật và duy trì tính thực tế của tiến độ trong quá trình làm dự án.
- Ngưỡng kiểm soát: Các giới hạn sai lệch tiến độ cho phép trước khi buộc phải kích hoạt biện pháp can thiệp hoặc báo cáo lên các cấp quản lý cao hơn.
- Quy tắc đo lường hiệu suất: Cách thức đánh giá tiến độ thực tế (ví dụ: áp dụng phương pháp Quản lý giá trị thu được - EVM).
- Cơ chế báo cáo: Định dạng và tần suất của các báo cáo tiến độ gửi tới các bên liên quan
Hình 2-21. ITTO của Quy trình Lập kế hoạch Quản lý Tiến độ

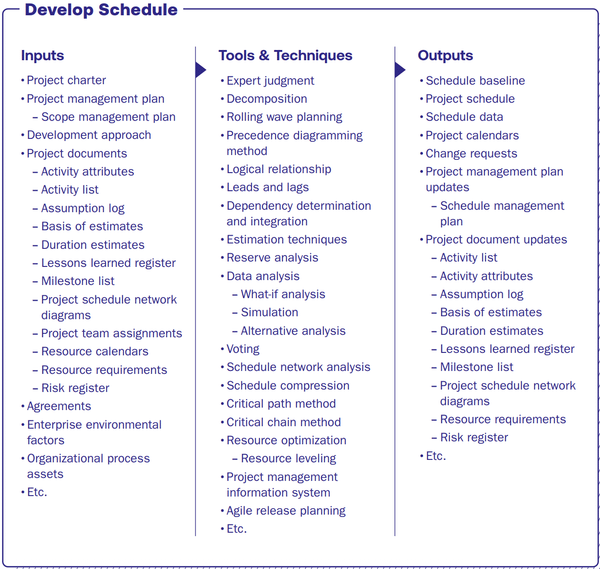

2.2 Xây dựng Tiến độ
Quy trình này tập trung mổ xẻ, phân tích trình tự thực hiện các hoạt động, thời lượng dự kiến, nhu cầu nguồn lực cũng như các ràng buộc về mặt thời gian. Mục tiêu là thiết lập nên một mô hình tiến độ chuẩn chỉnh làm căn cứ triển khai, theo dõi và kiểm soát toàn bộ dự án.
Để xây dựng được một bản tiến độ thực tế và hợp lý, nhóm dự án phải thực hiện một quy trình cuốn chiếu và lặp đi lặp lại nhiều lần. Mô hình tiến độ này sẽ giúp xác định ngày bắt đầu và ngày kết thúc dự kiến của từng hoạt động cũng như các cột mốc thời gian chính yếu dựa trên những nguồn dữ liệu tốt nhất tại thời điểm lập kế hoạch.
Trong quá trình này, Giám đốc dự án thường xuyên phải rà soát, và tinh chỉnh lại các con số ước tính về thời lượng, nhu cầu nguồn lực, cũng như các khoản thời gian dự phòng rủi ro. Mục đích cuối cùng là lập được một bản tiến độ dự án chính thức để làm đường cơ sở phục vụ cho việc đo lường và giám sát hiệu suất sau này (xem Hình 2-22).
Hình 2-22. ITTO của Quy trình Xây dựng Tiến độ

Quy trình xây dựng tiến độ dự án được triển khai bài bản qua 4 bước cốt lõi sau đây (xem Hình 2-33):
- Xác định các hoạt động
- Sắp xếp trình tự các hoạt động
- Ước tính công sức và thời lượng
- Tối ưu và điều chỉnh tiến độ
Chi tiết các công việc cần triển khai tại từng bước cụ thể như sau:
Bước 1: Xác định các hoạt động
Bước khởi đầu này tập trung vào việc nhận diện và lập danh mục các hoạt động cụ thể cần phải thực hiện để tạo ra các sản phẩm bàn giao như đã cam kết. Lợi ích cốt lõi của bước này là chia nhỏ các sản phẩm bàn giao thành các đầu việc cụ thể, làm nền tảng vững chắc cho công tác ước tính, lập lộ trình, triển khai, giám sát và kiểm soát toàn bộ khối lượng công việc của dự án.
Các tài liệu và sản phẩm đầu ra của bước này bao gồm danh sách các hoạt động, các thuộc tính của hoạt động và danh mục các cột mốc quan trọng.
Bước 2: Sắp xếp trình tự các hoạt động
Sau khi đã xác định xong các đầu việc, bước tiếp theo là thiết lập một trình tự logic để triển khai công việc. Công tác này bao gồm việc nhận diện các mối quan hệ phụ thuộc giữa các cấu phần trong tiến độ, tức là làm rõ hoạt động nào bắt buộc phải hoàn thành trước thì hoạt động tiếp theo mới có thể triển khai.
Có 4 loại mối quan hệ logic kinh điển giữa các đầu việc bao gồm:
- Finish-to-Start (FS): Kết thúc - Bắt đầu (Phổ biến nhất, việc A hoàn thành thì việc B mới được bắt đầu).
- Start-to-Start (SS): Bắt đầu - Bắt đầu (Việc A bắt đầu thì việc B mới đồng thời kích hoạt).
- Finish-to-Finish (FF): Kết thúc - Kết thúc (Việc A phải hoàn thành thì việc B mới được phép hoàn thành).
- Start-to-Finish (SF): Bắt đầu - Kết thúc (Hiếm gặp, việc A phải bắt đầu thì việc B mới được kết thúc).
Lợi ích cốt lõi của bước này là xây dựng một chuỗi tuần tự công việc hợp lý để tối ưu hóa hiệu suất, đồng thời dung hòa được tất cả các ràng buộc sẵn có của dự án.
Để đảm bảo mô hình tiến độ vận hành liền mạch và thực tế, mọi gói công việc và hoạt động (ngoại trừ đầu việc đầu tiên và đầu việc cuối cùng của dự án) đều phải được kết nối với ít nhất một hoạt động tiền nhiệm (predecessor) và một hoạt động kế nhiệm (successor) thông qua một mối quan hệ logic phù hợp.
Trong nhiều trường hợp thực tế, Giám đốc dự án cần phải đan cài thêm các khoảng thời gian sớm / làm trước (lead time) hoặc thời gian trễ / chờ (lag time) giữa các hoạt động để đảm bảo bản tiến độ khả thi nhất khi áp dụng vào thực tế.
Lưu ý: Tùy thuộc vào mức độ phân rã cấu trúc công việc, việc sắp xếp trình tự tuần tự này có thể được thực hiện linh hoạt ở nhiều cấp độ khác nhau - từ cấp độ vĩ mô như tài khoản kiểm soát (control account), cấp độ trung hạn như các gói công việc (work package), cho đến cấp độ vi mô là từng hoạt động cụ thể (activity).
Bước 3: Ước tính công sức và thời lượng
Đây là quá trình xác định số kỳ làm việc thực tế (tính theo giờ, ngày, tuần...) cần thiết để hoàn thành từng hoạt động cụ thể sau với nguồn lực đã dự kiến trước đó. Lợi ích cốt lõi của bước này là định lượng chính xác quỹ thời gian và số giờ-công bắt buộc phải tiêu tốn cho mỗi hoạt động.
Để số ước tính sát với thực tế nhất, nhóm dự án cần tổng hợp thông tin từ phạm vi công việc, loại nguồn lực/cấp độ kỹ năng yêu cầu, số lượng nhân sự dự kiến và lịch trình sẵn có của nguồn lực. Tùy thuộc vào mô hình dự án, nhóm có thể linh hoạt áp dụng các kỹ thuật sau để ước tính:
- Lấy y kiến chuyên gia: Tham vấn những người có kinh nghiệm dày dặn.
- Kỹ thuật Delphi: Thu thập ý kiến chuyên gia qua nhiều vòng khảo sát ẩn danh để đạt được sự đồng thuận cao nhất.
- Ước tính tương tự: Lấy dữ liệu thực tế từ các dự án tương tự trong quá khứ để mô phỏng cho dự án hiện tại (nhanh nhưng độ chính xác thấp).
- Ước tính định mức: Sử dụng thuật toán hoặc công thức toán học dựa trên dữ liệu lịch sử (ví dụ: 1 ngày sơn được 20m2, thì sơn 100m2 cần 5 ngày).
- Kỹ thuật đánh giá và xem xét chương trình (PERT): Ước tính dựa trên 3 kịch bản: Lạc quan (O), Bình thường (M), và Bi quan (P).
- Ước tính từ dưới lên: Chia nhỏ công việc đến mức vi mô nhất, ước tính từng phần rồi cộng dồn ngược lên (chính xác nhất nhưng tốn thời gian).
- Planning Poker: Kỹ thuật ước tính ẩn danh bằng thẻ bài phổ biến trong Agile.
- Story Points: Đơn vị đo lường kích thước/độ khó tương đối của công việc trong Agile.
- T-shirt Sizing: Phân loại nhanh khối lượng công việc theo các kích cỡ áo XS, S, M, L, XL.
Các ước tính thời gian dài hay ngắn sẽ bị bó hẹp hoặc kéo giãn bởi các yếu tố như thời lượng cố định - việc bắt buộc phải tốn một khoảng thời gian, thêm người cũng không nhanh hơn được; công sức cố định - tổng số giờ-công là không đổi, càng thêm người làm thì thời gian trên lịch càng rút ngắn; hoặc nguồn lực cố định - số lượng nhân sự/máy móc bị giới hạn không thể bổ sung hơn; năng lực, kinh nghiệm thực chiến của nhóm dự án và mức độ rủi ro tiềm ẩn đi kèm đầu việc đó.
Công tác ước tính không phải là việc làm một lần là xong, mà là một quá trình hoàn thiện dần theo thời gian. Độ chính xác của các con số sẽ tỷ lệ thuận với chất lượng và mức độ sẵn có của dữ liệu đầu vào. Ví dụ: Ở giai đoạn đầu, các con số ước tính có thể rất mơ hồ. Nhưng khi các bản thiết kế kỹ thuật và giải pháp chi tiết dần lộ diện, độ chính xác và chất lượng của các ước tính thời lượng sẽ được nâng cao rõ rệt.
Để chốt được thời lượng của một đầu việc, người quản lý bắt buộc phải định lượng được hai yếu tố là lượng công sức lao động tiêu hao và mức độ sẵn sàng của nguồn lực. Sau khi có hai yếu tố này, chúng ta sẽ áp chúng vào Lịch dự án (Project Calendar) và Lịch nguồn lực (Resource Calendar) phù hợp để tính ra số kỳ làm việc thực tế (tức thời lượng để hoàn thành đầu việc đó).
Trong nhiều trường hợp thực tế, trình độ chuyên môn của người trực tiếp làm việc sẽ quyết định tốc độ xong việc. Chính vì vậy, chỉ cần bạn thay đổi một nhân sự chủ chốt đã quy hoạch cho đầu việc, toàn bộ thời lượng thực hiện của đầu việc đó thường sẽ bị đảo lộn hoặc kéo dài/rút ngắn ngay lập tức.
Tuy nhiên, có những trường hợp ngoại lệ mà bản chất cốt lõi của công việc buộc nó phải cần một khoảng thời gian cố định để hoàn thành. Với những đầu việc thuộc nhóm này, việc bạn có thêm bao nhiêu tiền hay bổ sung bao nhiêu người vào đi chăng nữa cũng hoàn toàn vô nghĩa, thời gian hoàn thành vẫn không thay đổi.
Các yếu tố khác cần lưu ý khi ước tính thời lượng
Quy luật hiệu suất giảm dần
Quy luật này chỉ ra rằng: Khi bạn liên tục bổ sung một yếu tố đầu vào (ví dụ: bổ sung thêm nhân sự) để đẩy nhanh tiến độ của một đầu việc, trong khi giữ nguyên các yếu tố khác, thì hiệu quả tăng thêm sẽ đạt đến một ngưỡng giới hạn. Vượt qua ngưỡng đó, việc bổ sung thêm người sẽ chỉ mang lại mức tăng năng suất ngày càng thấp, thậm chí không xứng đáng so với chi phí bỏ ra.
Số lượng nguồn lực
Việc tăng gấp đôi số lượng nhân sự không đồng nghĩa với việc thời gian hoàn thành công việc sẽ giảm đi một nửa. Ngược lại, việc tăng thêm người vô tội vạ vào một hoạt động đang trễ có thể phản tác dụng, kéo dài thời gian hoàn thành và làm phát sinh thêm rủi ro. Sự chậm trễ này xuất phát từ các rào cản thực tế sau:
- Mất thời gian đào tạo: Nhân sự cũ phải dừng việc để hướng dẫn, chuyển giao kiến thức cho nhân sự mới.
- Đường cong học tập (Learning Curve): Người mới cần thời gian làm quen và thích nghi để đạt được năng suất kỳ vọng.
- Quá tải truyền thông: Số lượng người tăng lên làm bùng nổ các đầu mối liên lạc, họp hành và phối hợp, khiến bộ máy trở nên cồng kềnh, kém hiệu quả.
Tiến bộ công nghệ
Sự nâng cấp về mặt công nghệ đóng vai trò quan trọng trong việc rút ngắn thời lượng thực hiện công việc. Ví dụ như việc đưa dây chuyền tự động hóa thế hệ mới vào nhà máy có thể giúp sản lượng tăng vọt ngay lập tức. Điều này không chỉ giúp co ngắn thời gian sản xuất mà còn giảm thiểu đáng kể nhu cầu sử dụng nhân lực.
Lập tài liệu cơ sở ước tính
Toàn bộ dữ liệu thực tế, phương pháp tính toán và các giả định được sử dụng để đưa ra con số ước tính đều phải được ghi chép và lưu trữ đầy đủ cho từng đầu việc.
Mức độ phân rã
Tùy thuộc vào giai đoạn và yêu cầu quản lý, việc ước tính thời gian có thể được thực hiện linh hoạt ở nhiều cấp độ khác nhau, từ cấp độ vĩ mô là tài khoản kiểm soát (control account), cấp độ trung hạn là gói công việc (work package), cho đến mức độ chi tiết nhất là từng hoạt động cụ thể (activity).
Thiên kiến nhận thức
Độ chính xác của tiến độ dự án thường bị bóp méo bởi các rào cản tâm lý và hành vi của con người. Người quản lý dự án cần đặc biệt lưu ý các hiện tượng sau:
- Ảo tưởng lập kế hoạch: Con người thường có xu hướng lạc quan quá mức khi lập kế hoạch, chỉ vạch ra kịch bản tốt nhất và bỏ qua các sự cố phát sinh.
- Ảo tưởng về phiên bản hoàn thiện: Một hiện tượng tâm lý nhận thức, chỉ việc con người thường tin rằng phiên bản hiện tại của họ đã là phiên bản hoàn thiện cuối cùng và mọi thay đổi lớn đã kết thúc ở hiện tại, dẫn đến việc chủ quan không dự phòng cho các biến động trong tương lai.
- Định luật Hofstadter: Định luật kinh điển chỉ ra rằng - “Một công việc luôn tốn nhiều thời gian hơn bạn nghĩ, ngay cả khi bạn đã tính đến Định luật Hofstadter.” Tức là dù đã chủ động cộng thêm thời gian dự phòng, thực tế vẫn thường trễ hơn.
- Động lực của đội ngũ: Tinh thần và thái độ làm việc của các thành viên tại từng thời điểm cũng trực tiếp kéo giãn hoặc thu hẹp thời gian hoàn thành công việc thực tế.
Bước 4: Tối ưu và điều chỉnh tiến độ
Bước cuối cùng này tập trung vào việc rà soát lại bản tiến độ dự thảo dựa trên trình tự thực hiện, các con số ước tính và phương án phân bổ nguồn lực đã thiết lập từ các bước trước. Nếu bản dự thảo chưa đạt yêu cầu (ví dụ: bị trễ hạn hoặc quá tải nhân sự), người quản lý sẽ áp dụng linh hoạt các kỹ thuật tối ưu hóa để điều chỉnh các thành phần này, từ đó tìm ra các kịch bản thay thế tối ưu hơn.
Sau khi vượt qua bước tinh chỉnh, tiến độ dự án sẽ trở thành một chuỗi các hoạt động riêng biệt, có thời lượng rõ ràng và được liên kết chặt chẽ với nhau theo các mối quan hệ logic chuẩn xác. Bản tiến độ hoàn chỉnh này chính là tấm bản đồ hành trình, chỉ rõ cho đội ngũ biết họ cần làm những việc gì, và phải tuân theo trình tự nào để tạo ra các sản phẩm bàn giao đúng cam kết.
Khi ngày bắt đầu và ngày kết thúc dự kiến của các đầu việc đã được xác định, các thành viên được phân công sẽ trực tiếp rà soát lại nhiệm vụ của mình. Họ có trách nhiệm xác nhận các mốc thời gian này không xung đột với lịch cá nhân, hoặc với các đầu việc họ đang gánh vác ở các dự án khác. Tiếp theo, bản tiến độ sẽ được đưa vào công cụ phân tích để phát hiện và triệt tiêu các xung đột về mặt logic. Đồng thời, PM sẽ tiến hành cân bằng nguồn lực (resource leveling/smoothing) để đảm bảo không có nhân sự nào rơi vào tình trạng "quá tải". Chỉ sau khi các xung đột và rủi ro trên được giải quyết triệt để, bản tiến độ mới được đem đi phê duyệt chính thức và làm Đường cơ sở tiến độ (Schedule Baseline).
Khi đã có bản tiến độ dự thảo trong tay, việc định lượng nhân sự và nguồn lực thiết bị, vật tư cần thiết để hoàn thành các mục tiêu dự án sẽ trở nên dễ dàng và chính xác hơn rất nhiều. Các con số ước tính này chính là "bộ lọc" quyết định liệu bản tiến độ dự thảo có được các bên phê duyệt hay không. Nếu phát hiện sự thiếu hụt hoặc lãng phí tài nguyên, người quản lý buộc phải tiếp tục điều chỉnh và tinh chỉnh lại tiến độ cho đến khi đạt được phương án tối ưu nhất.

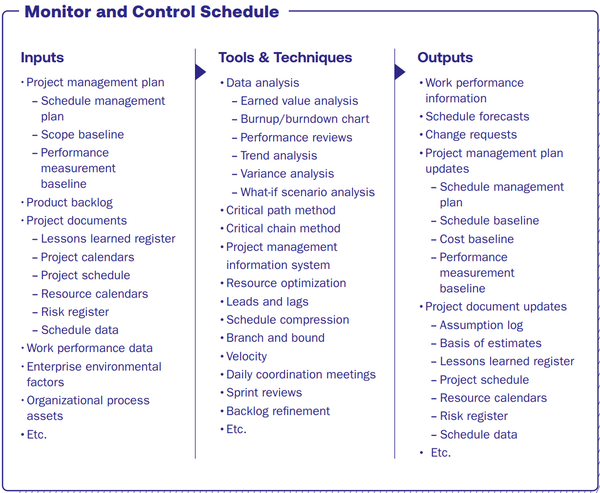

2.3 Giám sát và Kiểm soát Tiến độ
Đây là quy trình theo dõi sát sao trạng thái thực tế của dự án để kịp thời cập nhật tiến độ công việc, đồng thời kiểm soát chặt chẽ mọi thay đổi so với kế hoạch đã thống nhất trước đó. Để cập nhật tiến độ một cách chuẩn xác, người quản lý phải nắm chắc hai nguồn dữ liệu tính đến thời điểm hiện tại là hiệu suất thực tế đã đạt được (actual performance) và hiệu suất dự kiến trong tương lai (forecasted performance). Lợi ích cốt lõi của quy trình này là đảm bảo bản tiến độ luôn phản ánh đúng thực tế khách quan, đóng vai trò là la bàn định hướng xuyên suốt vòng đời dự án (xem Hình 2-24).
Hình 2-24. ITTO của Quy trình Giám sát và Kiểm soát Tiến độ

Khi triển khai dự án theo phương pháp truyền thống, mọi điều chỉnh đối với đường cơ sở tiến độ hoặc kế hoạch tiến độ đã thống nhất đều bắt buộc phải thông qua quy trình Đánh giá & Thực hiện Thay đổi. Quy trình này thuộc Lĩnh vực trọng tâm Giám sát và Kiểm soát nên bao gồm các hoạt động cốt lõi sau:
- Xác định tình trạng của tiến độ dự án
- Tác động vào các yếu tố gây ra sự thay đổi tiến độ
- Đánh giá lại các khoản thời gian dự phòng rủi ro
- Xác định mức độ ảnh hưởng lên tiến độ tổng thể
- Xử lý các thay đổi khi chúng phát sinh
Khi triển khai dự án theo phương pháp linh hoạt, quy trình Giám sát và kiểm soát tiến độ bao gồm các hoạt động cốt lõi sau:
- Đo lường tiến độ dự án bằng cách đối chiếu tổng khối lượng sản phẩm thực tế đã bàn giao và được nghiệm thu với kế hoạch dự kiến tính đến thời điểm hiện tại.
- Tổ chức các buổi họp cải tiến định kỳ để đúc kết bài học kinh nghiệm, từ đó kịp thời điều chỉnh và tối ưu hóa quy trình làm việc.
- Chủ động sắp xếp lại thứ tự ưu tiên cho các hạng mục công việc còn lại trong backlog để đảm bảo luôn tập trung vào các giá trị cốt lõi.
- Xác định tốc độ bàn giao, kiểm thử và nghiệm thu sản phẩm thực tế của đội ngũ trong phạm vi một giai đoạn ngắn (Iteration/Sprint – thường kéo dài từ 2 tuần đến 1 tháng).
- Phân tích các dữ liệu trên để xác định liệu lộ trình phát hành sản phẩm tổng thể (Release Roadmap) có cần phải điều chỉnh hay không.
- Quản lý và xử lý linh hoạt các thay đổi thực tế khi chúng phát sinh trong suốt chu kỳ dự án.
Đối với các gói công việc triển khai theo hình thức hợp đồng, việc yêu cầu nhà thầu và nhà cung cấp cập nhật trạng thái định kỳ theo từng cột mốc thời gian là biện pháp bắt buộc để đảm bảo tiến độ luôn trong tầm kiểm soát và bám sát cam kết.
Tuy nhiên, người quản lý không nên chỉ tin vào số liệu trên giấy. Bạn cần thiết lập các buổi họp rà soát định kỳ kết hợp với kiểm tra, nghiệm thu trực tiếp nhằm xác thực tính chính xác, minh bạch và đầy đủ của các báo cáo từ phía nhà thầu.
3. Các yếu tố cần xem xét khi điều chỉnh
Không có một công thức chung cho mọi dự án. Giám đốc dự án (PM) cần linh hoạt tùy biến và điều chỉnh cách thức áp dụng các quy trình quản lý tiến độ sao cho phù hợp nhất với bối cảnh thực tế.
Các yếu tố cần xem xét để điều chỉnh bao gồm nhưng không giới hạn ở Phương pháp tiếp cận và Vòng đời dự án, Đặc thù sản phẩm và Sản phẩm bàn giao, Đặc điểm của đội nhóm dự án, Văn hóa và Môi trường dự án, Công cụ và Phương pháp lập tiến độ, Xu hướng và Thông lệ mới.
3.1 Phương pháp tiếp cận và Vòng đời dự án
Việc lựa chọn phương pháp phát triển và vòng đời dự án chính là yếu tố cốt lõi quyết định cách thiết lập, vận hành và điều chỉnh các quy trình quản lý tiến độ. Cụ thể đối với từng mô hình như sau:
Vòng đời truyền thống
Trong mô hình này, toàn bộ dòng thời gian của dự án được xác định ngay từ giai đoạn đầu. Công tác lập kế hoạch chi tiết, bóc tách khối lượng và sắp xếp trình tự tuần tự các đầu việc được thực hiện tập trung ngay từ đầu trước khi bắt tay vào triển khai thực tế.
Đường cơ sở tiến độ sau khi thiết lập và phê duyệt chính thức sẽ trở thành "bất di bất dịch". Mọi đề xuất thay đổi hoặc điều chỉnh liên quan đến mốc thời gian này thường rất hạn chế và bắt buộc phải đi qua quy trình kiểm soát thay đổi chính thức của tổ chức. Việc điều chỉnh trong bối cảnh này bao gồm thiết lập một khung thời gian toàn diện với các cột mốc thời gian, đan cài các mối quan hệ phụ thuộc một cách chặt chẽ và xác định đường găng một cách rõ ràng.
Vòng đời thích ứng/linh hoạt
Trong mô hình này, tiến độ mang tính linh hoạt cao và được thiết kế mở để sẵn sàng đón nhận những thay đổi. Thay vì lập kế hoạch dài hạn, dự án được chia nhỏ thành các giai đoạn ngắn (Sprints/Iterations) với phạm vi lập kế hoạch ngắn hạn hơn. Việc điều chỉnh các dự án này bao gồm việc áp dụng kỹ thuật đóng khung thời gian cố định (timeboxing) - cố định thời lượng của mỗi Sprint (ví dụ: luôn là 2 tuần), nếu công việc không hoàn thành, phạm vi sẽ được chuyển sang Sprint sau chứ tuyệt đối không kéo giãn thời gian của Sprint hiện tại; tính thích ứng liên tục -cho phép linh hoạt thay đổi phạm vi công việc và liên tục tái sắp xếp thứ tự ưu tiên trong danh mục công việc dựa trên phản hồi thực tế của khách hàng sau mỗi giai đoạn.
Vòng đời kết hợp
Mô hình này là sự giao thoa tối ưu giữa cấu trúc kiểm soát chặt chẽ của phương pháp truyền thống và tính linh hoạt cao của phương pháp thích ứng. Cách thức quản lý tiến độ trong mô hình kết hợp được cấu trúc bằng cách sử dụng phương pháp truyền thống để thiết lập một bản tiến độ tổng thể, phác thảo rõ ràng các cột mốc thời gian chính yếu và sản phẩm bàn giao quan trọng nhằm đảm bảo cam kết chung với các bên liên quan. Bên dưới bộ khung tổng thể, các công việc con/dự án phụ sẽ chọn phương pháp phù hợp tùy theo đặc thù của mỗi phần:
- Mô hình thích ứng (Agile/Sprint): Áp dụng cho các thành phần có mức độ thay đổi yêu cầu cao, mơ hồ về giải pháp (như thiết kế giao diện, phát triển tính năng phần mềm). Cách này giúp đội ngũ liên tục đánh giá lại mức độ ưu tiên và phản ứng nhanh trước các yêu cầu mới.
- Mô hình Kanban hoặc đường tới hạn (Critical Path): Áp dụng cho các phần việc có tính chất quy trình rõ ràng, ít biến động (như mua sắm trang thiết bị, triển khai hạ tầng phần cứng).
Phương pháp này giúp giữ cho toàn bộ cục diện dự án đi đúng hướng theo kế hoạch lớn, nhưng vẫn trao cho các nhóm triển khai không gian linh hoạt để phản ứng nhanh với thay đổi và liên tục nâng cao chất lượng sản phẩm bàn giao.
3.2 Đặc thù sản phẩm và Sản phẩm bàn giao
Đặc thù của sản phẩm và các kết quả đầu ra sẽ trực tiếp định hình cách thiết lập và tinh chỉnh quy trình quản lý tiến độ, cụ thể dựa trên hai yếu tố cốt lõi sau:
- Tính tuân thủ/mức độ quan trọng. Các dự án có mức độ quan trọng cao (mang ý nghĩa sống còn đối với mục tiêu chiến lược của tổ chức hoặc có yêu cầu nghiêm ngặt về mặt pháp lý), tiến độ bắt buộc phải được bóc tách cực kỳ chi tiết và cập nhật với tần suất dày đặc hơn. Điều này giúp đảm bảo tính tuân thủ tuyệt đối và phát hiện rủi ro từ sớm để kịp thời xử lý
- Loại hình sản phẩm và Công nghệ ứng dụng. Bản chất của sản phẩm bàn giao và nền tảng công nghệ đi kèm sẽ quyết định mức độ chi tiết của bản tiến độ. Các dự án ứng dụng công nghệ mới hoặc mang tính đổi mới sáng tạo (R&D) thường có nhiều yếu tố mơ hồ, chưa định hình rõ ràng. Do đó, PM cần áp dụng phương pháp lập tiến độ cuốn chiếu, lặp đi lặp lại nhiều lần thay vì cố định một lộ trình dài hạn ngay từ đầu.
3.3 Đặc điểm của đội nhóm dự án
Năng lực và cấu trúc của đội ngũ nhân sự là yếu tố then chốt chi phối cách thức thiết lập và vận hành quy trình quản lý tiến độ, cụ thể qua hai khía cạnh sau:
- Quy mô và mức độ phân tán về mặt địa lý. Số lượng nhân sự và vị trí địa lý của các thành viên sẽ quyết định cách thức truyền thông cũng như duy trì bản tiến độ. Đối với các nhóm dự án quy mô lớn, làm việc phân tán tại nhiều quốc gia hoặc vùng miền, PM bắt buộc phải sử dụng các công cụ lập tiến độ chuyên sâu và có tính cộng tác cao (như Jira, MS Project Online), đồng thời tăng tần suất cập nhật dữ liệu để đảm bảo toàn bộ thành viên luôn đồng bộ thông tin.
- Kinh nghiệm và Năng lực thực chiến. Trình độ của các thành viên sẽ quyết định mức độ chi tiết của bản tiến độ. Một đội ngũ giàu kinh nghiệm chỉ cần một bản tiến độ ở mức tổng quát để tự chủ động triển khai. Ngược lại, đối với những nhóm dự án còn non trẻ hoặc mới tiếp cận công nghệ mới, PM cần phải chia nhỏ công việc thành một kế hoạch hành động chi tiết theo từng bước để hướng dẫn và giám sát chặt chẽ.
3.4 Văn hóa
Văn hóa doanh nghiệp và môi trường ứng xử giữa các bên liên quan là những bộ lọc vô hình nhưng ảnh hưởng sâu sắc đến độ co giãn của bản tiến độ, cụ thể qua hai khía cạnh sau:
- Văn hóa tổ chức. Mức độ chấp nhận rủi ro và sẵn sàng đối mặt với biến động của doanh nghiệp sẽ quyết định bản tiến độ nên vận hành theo cơ chế linh hoạt hay thắt chặt. Một nền văn hoá linh hoạt có xu hướng chấp nhận các bản tiến độ mở, cho phép điều chỉnh linh động theo tình hình thực tế. Trong khi đó, môi trường e ngại rủi ro luôn yêu cầu một bản tiến độ chi tiết và cố định. Văn hóa cũng có thể chịu ảnh hưởng bởi đặc thù ngành nghề - yếu tố này chi phối mạnh mẽ tư duy tổ chức. Ví dụ, ngành dược phẩm hoặc xây dựng cốt lõi bắt buộc phải tuân thủ quy trình phát triển kiểm soát cực kỳ nghiêm ngặt; trong khi các công ty công nghệ, startup lại sẵn sàng chấp nhận rủi ro để đổi lấy tốc độ và sự đột phá.
- Mức độ tin cậy và sự đồng thuận. Khi nhận được sự đồng thuận cao và niềm tin tuyệt đối từ các bên liên quan (nhà đầu tư, khách hàng, ban giám đốc), Giám đốc dự án sẽ có không gian để áp dụng cách lập tiến độ linh hoạt, quản lý theo mục tiêu đầu ra. Ngược lại, nếu mức độ tin tưởng thấp hoặc có sự bất đồng chính kiến, PM bắt buộc phải sử dụng một bản tiến độ mang tính chính thức, chi tiết và ràng buộc pháp lý chặt chẽ để tự bảo vệ dự án trước các tranh chấp.
3.5 Môi trường dự án
Không gian triển khai và các áp lực từ môi trường bên ngoài sẽ trực tiếp định hình độ phức tạp của quy trình quản lý tiến độ, cụ thể qua hai yếu tố sau:
- Quy mô và Bối cảnh triển khai. Tầm vóc của dự án (ví dụ: siêu dự án - megaproject quốc gia so với một dự án cải tiến quy mô nhỏ) cùng với môi trường vận hành (khối cơ quan chính phủ, doanh nghiệp thương mại hay tổ chức phi lợi nhuận) sẽ quyết định độ chi tiết và tần suất cập nhật tiến độ. Các dự án công hoặc siêu dự án luôn đòi hỏi quy trình kiểm soát tiến độ cực kỳ khắt khe, phân cấp nhiều tầng và báo cáo định kỳ nghiêm ngặt để phục vụ công tác kiểm tra.
- Mục tiêu chiến lược và áp lực thời gian. Đối với các dự án có tiến độ gấp rút hoặc có thời hạn hoàn thành mang tính "sinh tử" (như ngày ra mắt sản phẩm đã truyền thông toàn quốc, ngày khai mạc sự kiện cố định), PM bắt buộc phải áp dụng cơ chế lập tiến độ và giám sát thắt chặt. Lúc này, mọi biến động dù là nhỏ nhất trên đường tới hạn (Critical Path) đều phải được cảnh báo tức thì để đảm bảo không vỡ trận về mặt thời gian.
3.6 Các cách tiếp cận và phương pháp thiết lập tiến độ
Mỗi ngành nghề và loại hình dự án đều đòi hỏi những công cụ quản lý thời gian khác nhau. Do đó, PM cần xây dựng một bộ khung tham chiếu linh hoạt theo từng ngữ cảnh để dễ dàng áp dụng và điều chỉnh nhằm thích ứng với những biến động liên tục của môi trường.
Các phương pháp lập tiến độ phổ biến hiện nay bao gồm: phương pháp đường tới hạn (CPM - critical path method), phương pháp chuỗi tới hạn (CCM - critical chain method), lập tiến độ theo vị trí không gian (LBS - location-based scheduling), hệ thống Last Planner (LPS), biểu đồ Gantt và Kanban.
Lập tiến độ theo vị trí không gian (LBS)
Phương pháp này phân bổ và tổ chức khối lượng công việc gắn liền với các vị trí/khu vực cụ thể đã được định nghĩa trong Cơ cấu phân rã vị trí (LBS). Khi lập tiến độ, phương pháp này sẽ tính toán kỹ lưỡng các yếu tố nguồn lực bao gồm tốc độ sản xuất (năng suất), quy mô đội ngũ thi công, mối quan hệ logic giữa các khu vực, cũng như các yêu cầu về việc chia phần thi công hoặc thiết lập bổ sung thời gian để tránh xung đột mặt bằng khu vực. Ứng dụng điển hình là trong các dự án xây dựng nhà cao tầng, đường cao tốc (nơi công việc lặp lại theo tầng hoặc theo phân đoạn chiều dài).
Lập tiến độ Tinh gọn (Lean scheduling)
Được xây dựng trên các nguyên lý của quản trị tinh gọn và cơ chế lập tiến độ theo nhu cầu, phương pháp này tập trung tối đa vào việc giảm thiểu lãng phí và tối ưu hóa giá trị bàn giao. Điểm cốt lõi của phương pháp này là chuyển từ cơ chế "đẩy" (push) sang cơ chế "kéo" (pull) - công việc sẽ không bị áp đặt từ trên xuống khi đội ngũ chưa sẵn sàng; thay vào đó, các thành viên chỉ "kéo" việc vào quy trình khi có đủ năng lực tiếp nhận, từ đó triệt tiêu tình trạng thắt nghẽn cổ chai và thời gian chờ đợi lãng phí. Toàn bộ các bên liên quan cùng ngồi lại tại buổi pull-planning để phối hợp, đi ngược từ mục tiêu cuối cùng của dự án nhằm xác định rõ các hoạt động thiết yếu, thời lượng thực hiện và các điểm chuyển giao giữa các đội thi công. Có ba cấp độ lập kế hoạch bắt buộc bao gồm: lập tiến độ tổng thể (master scheduling), lập tiến độ theo giai đoạn (phase scheduling), và lập kế hoạch đón đầu (look-ahead planning).
Sự đồng bộ giữa tiến độ và sản phẩm bàn giao
Trong nhiều dự án, các sản phẩm bàn giao trên sơ đồ WBS và các đầu việc trên bảng tiến độ thường bị lệch pha về mức độ chi tiết. Sự khác biệt này dễ dẫn đến hiểu lầm tai hại rằng không rõ ai làm việc gì và làm vào lúc nào. Để đập tan sự mơ hồ này, PM cần đảm bảo nguyên tắc đồng bộ rằng mỗi hạng mục/gói công việc trong WBS phải được ánh xạ và minh họa bằng các đầu việc có mức độ chi tiết tương xứng trên bản tiến độ.
4. Tương tác với các lĩnh vực khác
Lĩnh vực hiệu suất Tiến độ không vận hành độc lập mà tương tác chặt chẽ với các lĩnh vực: Quản trị (Governance), Phạm vi (Scope), Tài chính (Financials), Các bên liên quan (Stakeholders), Nguồn lực (Resources) và Rủi ro (Risks). Sự giao thoa này phản ánh rõ nét tư duy hệ thống và tính phụ thuộc lẫn nhau giữa các thành phần trong quản lý dự án.
Ngay từ giai đoạn ban đầu của dự án, các mục tiêu đầu ra và kết quả kỳ vọng sẽ được định hình, làm cơ sở để xây dựng một bản tiến độ tổng quát. Tùy thuộc vào phương pháp tiếp cận và vòng đời được lựa chọn, cách phát triển tiến độ sẽ có sự khác biệt.
Tùy thuộc vào cách triển khai và vòng đời dự án, việc lập tiến độ chi tiết có thể được thực hiện ngay từ đầu, sau đó được điều chỉnh và thích ứng theo tình hình thực tế của môi trường triển khai. Một số vòng đời khác lại khuyến khích chỉ lập tiến độ ở mức vừa đủ tại nhiều thời điểm khác nhau trong suốt quá trình triển khai dự án, với kỳ vọng rằng các kế hoạch sẽ tiếp tục được hoàn thiện theo thời gian. Thời lượng của dự án phụ thuộc vào phạm vi, chi phí, nguồn lực và chất lượng của dự án đó. Mỗi yếu tố này đều có thể khiến tiến độ dự án trở nên dài hơn hoặc ngắn hơn.
Các lĩnh vực hiệu suất Phạm vi, Tiến độ và Tài chính có mối liên kết chặt chẽ với nhau, và sự thay đổi ở bất kỳ lĩnh vực nào trong số này đều có khả năng ảnh hưởng đến các lĩnh vực còn lại. Mặc dù kết quả dự án phụ thuộc trực tiếp vào các lĩnh vực này, chúng đồng thời cũng vận hành song song và có mối liên hệ gián tiếp với các lĩnh vực khác như Các bên liên quan, Nguồn lực và Rủi ro. Sự liên kết này giúp duy trì thế cân bằng giữa các lĩnh vực và đảm bảo tất cả đều hoạt động trong khuôn khổ do lĩnh vực hiệu suất Quản trị thiết lập.
5. Kiểm tra kết quả
Các hoạt động thuộc Lĩnh vực Tiến độ chỉ được coi là thành công khi đóng góp trực tiếp và chuyển hóa thành các kết quả đầu ra cụ thể. Bảng 2-7 dưới đây thiết lập hệ thống các kết quả mục tiêu mẫu, đi kèm phương pháp kiểm tra cụ thể để xác nhận các mục tiêu đó đã được đáp ứng trên thực tế hay chưa.
Bảng 2.7. Kiểm tra kết quả đầu ra - Lĩnh vực hiệu suất Tiến độ
| Kết quả đầu ra | Phương pháp kiểm tra |
| Phương pháp lập tiến độ nhất quán với các sản phẩm bàn giao của dự án. | Đối chiếu và đảm bảo mô hình lập tiến độ đồng bộ hoàn toàn với phương pháp tiếp cận cốt lõi của dự án (predictive, adaptive, hoặc hybrid). |
| Vòng đời dự án bao gồm các giai đoạn kết nối việc bàn giao giá trị kinh doanh và giá trị cho các bên liên quan từ đầu đến cuối dự án. | Mô hình hóa toàn bộ công việc từ lúc khởi động đến khi đóng dự án thành các giai đoạn rõ ràng. Kiểm tra xem mỗi giai đoạn đã thiết lập các tiêu chí phê duyệt đầu ra phù hợp để đảm bảo bàn giao giá trị liên tục cho doanh nghiệp và các bên liên quan hay chưa. |
| Xây dựng một cách tiếp cận toàn diện, không lỗ hổng để bàn giao dự án. | Lựa chọn và xây dựng tiến độ bàn gia để xác nhận toàn bộ dự án đã được hoạch định tổng thể; kiểm tra kỹ để đảm bảo không có bất kỳ hạng mục công việc nào bị bỏ sót hoặc xung đột/mâu thuẫn logic với nhau. |
| Tài liệu tiến độ được hoàn thiện và chuẩn hoá. | Xác thực tài liệu tiến độ chứa đầy đủ các thành phần thiết yếu tùy theo phương pháp triển khai, bao gồm các mối quan hệ phụ thuộc, thời lượng các đầu việc, phương án phân bổ nguồn lực và các cột mốc thời gian cốt lõi. |
| Các công cụ và kỹ thuật lập tiến độ được sử dụng. | Giám sát và đánh giá xem nhóm có khai thác đúng các công cụ chuyên dụng (như phần mềm quản lý dự án) và các kỹ thuật phù hợp (như CPM, CCM) trong quá trình thiết lập tiến độ hay không. |
| Các bên liên quan tham gia vào quá trình lập tiến độ. | Đánh giá mức độ tham dự và đóng góp của các bên liên quan cốt lõi (khách hàng, chuyên gia, đội ngũ thực thi) trong khâu lập tiến độ. Lưu ý: Sự thờ ơ hoặc thiếu quan tâm của các bên liên quan ở bước này là nguyên nhân trực tiếp dẫn đến một bản tiến độ ảo, xa rời thực tế. |
| Quỹ thời gian dự phòng rủi ro được thiết lập đầy đủ. | Kiểm tra xem các ràng buộc và rủi ro đã nhận diện trong Risk Register có được tính đến trong tiến độ dự án hay không, thông qua quỹ dự phòng tiến độ, dự phòng quản lý, hoặc các kịch bản thay thế (kế hoạch dự phòng B/C). |
